Ce se întâmplă de fapt cu lucrările la imobilul din Str. 1 Decembrie 1918 nr. 25, noul sediu pentru Evidența Populației?

Un proiect promovat inițial ca o mare realizare din fonduri europene nerambursabile ajunge să fie plătit, în proporție covârșitoare, din împrumuturi bancare suportate de comunitate.
Adevărul din documentele oficiale:

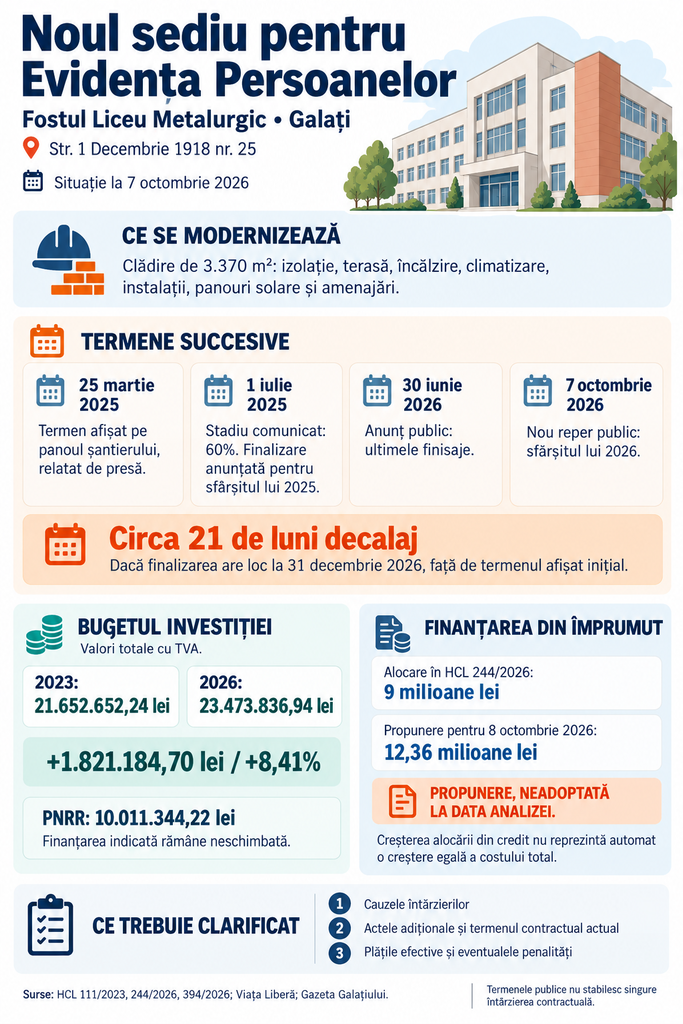

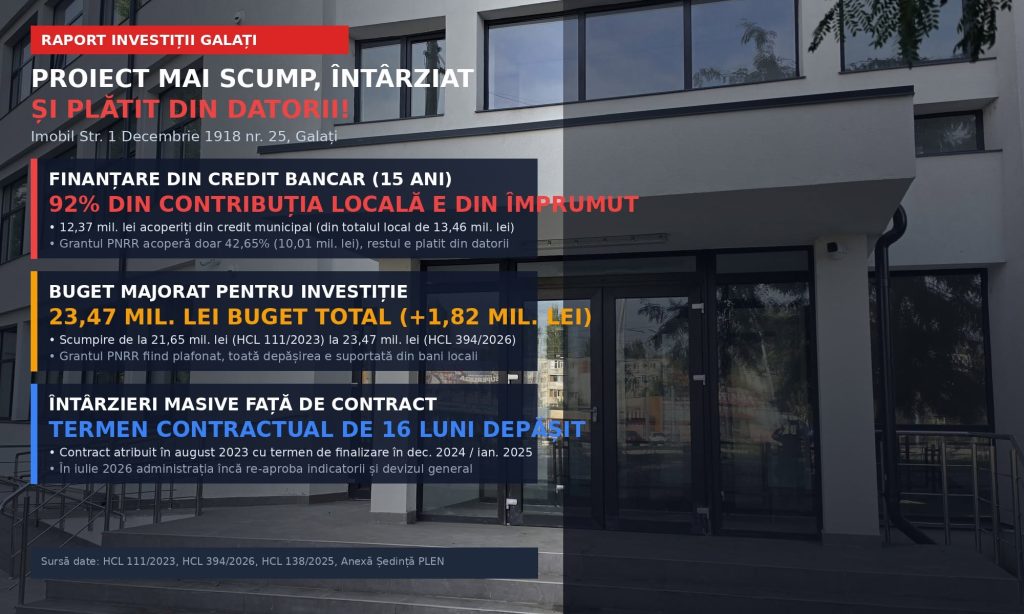

1. Buget umflat cu peste 1,82 milioane de lei Valoarea totală a investiției a crescut de la 21,65 milioane lei la 23,47 milioane lei cu TVA (HCL nr. 394/2026). Deși costurile au crescut, grantul PNRR a rămas fixat la 10,01 milioane lei. Toată depășirea de costuri a fost aruncată pe umerii bugetului local!
2. Aproape 92% din contribuția locală, plătită din credit bancar pe 15 ani! Din totalul de 13,46 milioane lei pe care Municipiul Galați trebuie să îi asigure din resurse proprii (diferența rămasă neacoperită de grantul PNRR), administrația alocă 12,37 milioane lei din împrumutul municipal (o suplimentare de +3,36 milioane lei față de alocarea anterioară). 👉 Rezultatul: 91,88% din contribuția locală (și peste 52% din valoarea întregului proiect) este achitată dintr-un credit bancar pe 15 ani, ale cărui rate și dobânzi sunt suportate din taxele locale!

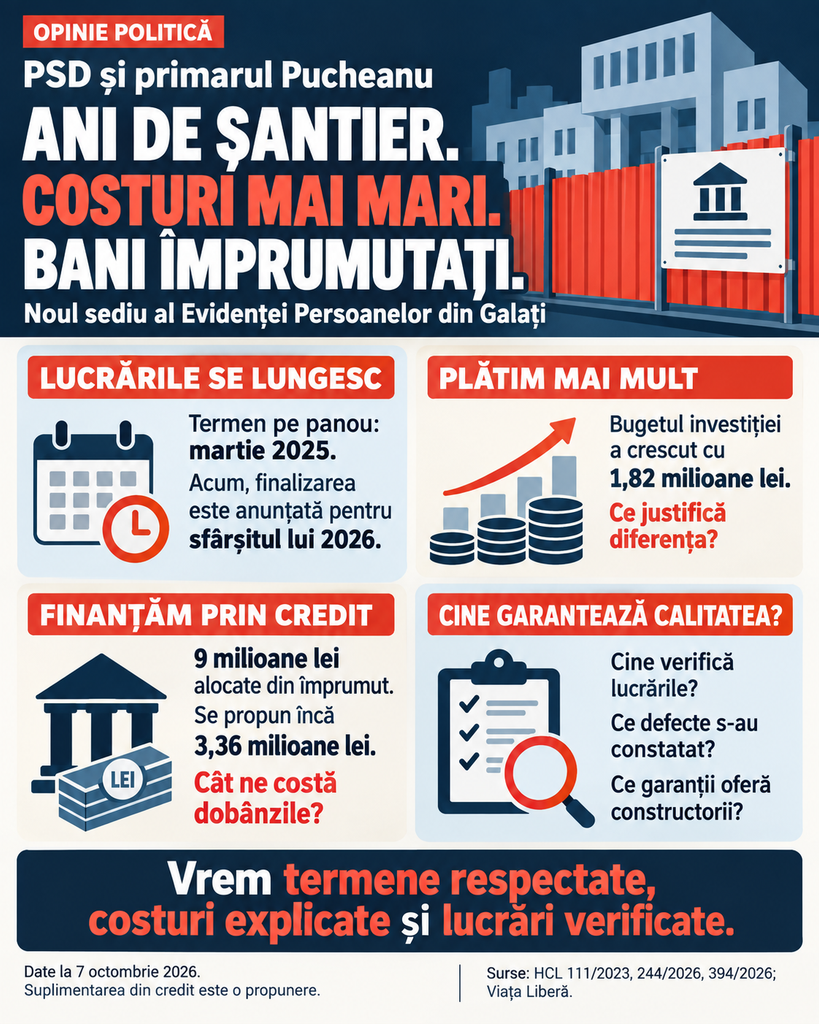

3. Întârzieri masive față de contractul inițial Contractul de proiectare și execuție atribuit în august 2023 (SCNA1090274) prevedea o durată de realizare de 16 luni (4 luni proiectare + 12 luni execuție), având ca termen inițial de finalizare sfârșitul anului 2024. Cu toate acestea, în iulie 2026 administrația locală încă re-aproba indicatorii tehnico-economici ai investiției!
4. Planificare defectuoasă din fașă O „rezervă de implementare” pentru ajustarea prețurilor în valoare de 2,87 milioane lei a fost adăugată la Capitolul 7 abia în devizul din iulie 2026, deși în devizul inițial (HCL nr. 111/2023) figura cu 0 lei.

Gălățenii merită transparență și responsabilitate! De ce trebuie ca un credit bancar pe 15 ani să acopere aproape 92% din contribuția locală necesară pentru erorile de calcul și întârzierile de pe șantierele orașului?
